Fase 1 Aanleg vispassages en stuwonderhoud
In fase 1 leggen we vier vispassages aan bij de stuw Zwinderen, A37, Broekkampsdijk en ten Holteweg. In deze fase gaan we ook de stuwen A37, Broekkampsdijk en ten Holteweg automatiseren en voeren we daar onderhoud uit.
We gaan in januari 2024 bij stuw Zwinderen beginnen. Vervolgens wàs de planning dat we in februari bij stuw A37 zouden starten. Maar door het natte najaar is de afvoer aan de hoge kant en dit kan leiden tot een onveilige werksituatie bij het automatiseren van de stuw. Zeer waarschijnlijk starten we daarom pas begin maart bij stuw A37. Vervolgens in april bij stuw Broekkampsdijk en in mei bij stuw ten Holteweg.
Aannemer Dubbink uit Vriezenveen voert dit werk uit. Om het werk uit te voeren, moeten we over het land van aanliggende grondeigenaren. Met hen is persoonlijk contact gelegd en er zijn afspraken gemaakt, of deze worden nog gemaakt. Namens waterschap Vechtstromen is Emile Vuyk toezichthouder op dit werk. Voor vragen of opmerkingen over dit werk kunt u hem bereiken via het algemene nummer: (088) 2203333.
Fase 2 Realisatie vispassage en renovatie stuw Hoogehaar

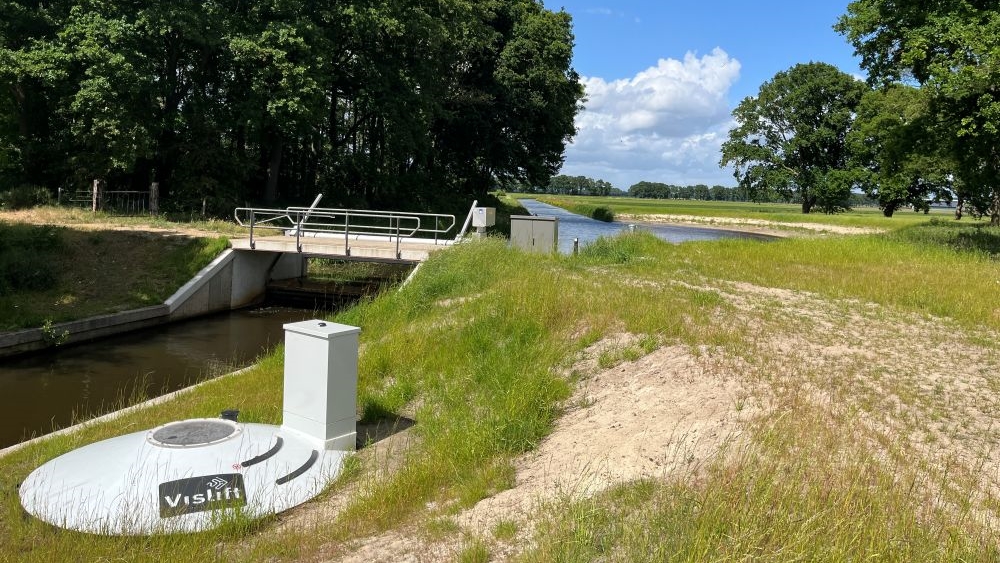

In fase 2 gaan we aan de slag bij stuw Hoogehaar. We automatiseren de stuw, voeren onderhoud uit, leggen een vispassage aan en tot slot maken we hier een glooiende oever. Dit wordt uitgevoerd nadat het werk bij stuw ten Holteweg is afgerond. De planning is dat we in juni aan het werk zijn bij stuw Hoogehaar.
Fase 3 Aanleg glooiende oevers
In fase 3 leggen we glooiende oevers aan als stapstenen. Met stapstenen bedoelen we dat er op verschillende plekken van begin tot eind kleinere stukken oever worden aangepast. Hierover zijn we met Staatsbosbeheer in gesprek om hun bospercelen daarvoor te gebruiken. Deze fase is nog in voorbereiding, we maken een ontwerp en bereiden onderzoeken voor. De KRW-opgave is 1000 meter oevers in stapstenen. In fase 2 bij Hoogehaar realiseren we de eerste 90 meter. De ontwerpen voor de overige oevers willen we in kwartaal 1 van 2024 afronden. De uitvoering van fase 3 is gepland in 2024 en de planning zal afhankelijk van de voorbereiding concreet worden gemaakt.
Voor deze fase zullen we begin 2024 contact leggen met de aanliggende grondeigenaren op de plekken waar we de oevers willen aanpassen. We kunnen dan de plannen toelichten, vragen beantwoorden en eventuele knelpunten bespreken.
